新「道の駅」かんおんじ(仮称)の進捗状況について

ページ番号:0048165 更新日:2025年5月30日更新 印刷ページ表示

新「道の駅」かんおんじ(仮称)の進捗状況の見える化

 現在、観音寺市においては、中四国最大級の新たな道の駅の整備をめざし、事業を進めているところです。
 ただし、中四国最大級の新たな道の駅を整備することとなれば、長期にわたる事業となります。
 そのため、現在の状況を市民の方に分かりやすくお伝えするため、進捗状況を見える化します。

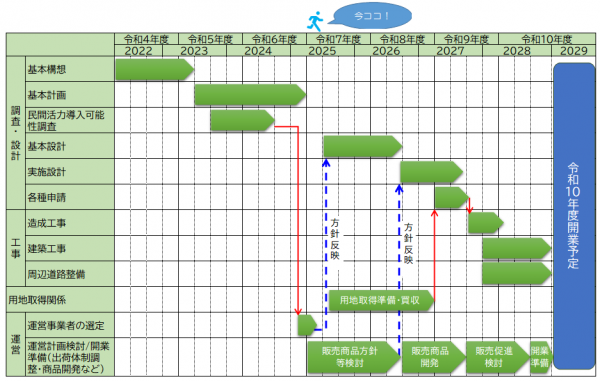

新「道の駅」かんおんじ(仮称)の進捗状況(令和7年5月14日更新)

 令和5年5月に基本構想を、令和7年2月に基本計画を策定・発表しました。
 また、運営事業者(指定管理候補者)は令和7年5月に公募型プロポーザールにより穴吹エンタープライズ株式会社に決定しています。
 今後は運営事業者と共に、市内関係団体等と協力しながら新「道の駅」の具体的な内容について検討を進めていきます。

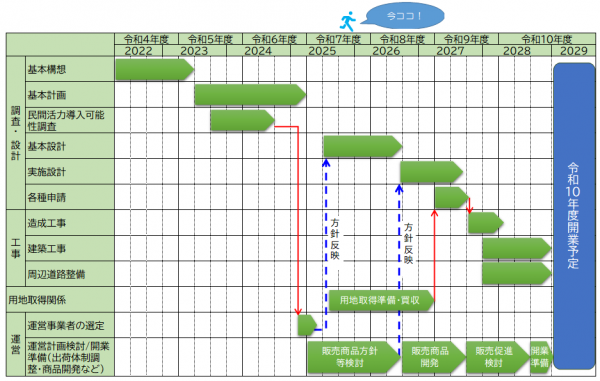

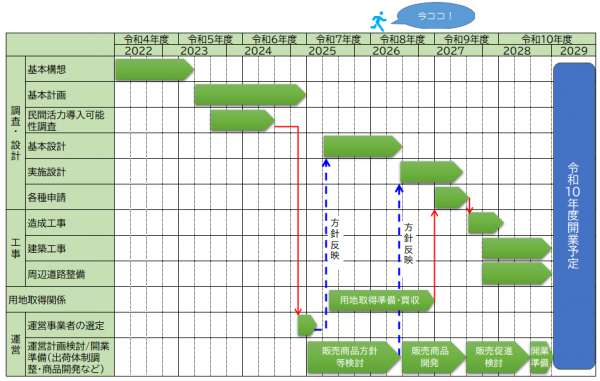

進捗状況

指定管理候補者(令和7年5月決定)

穴吹エンタープライズ株式会社(香川県高松市古新9番地1)

基本計画(令和7年2月10日策定)

基本構想(令和5年5月19日策定)
